一、項目名稱:小回溝煤業有限公司30米避雷塔安裝項目

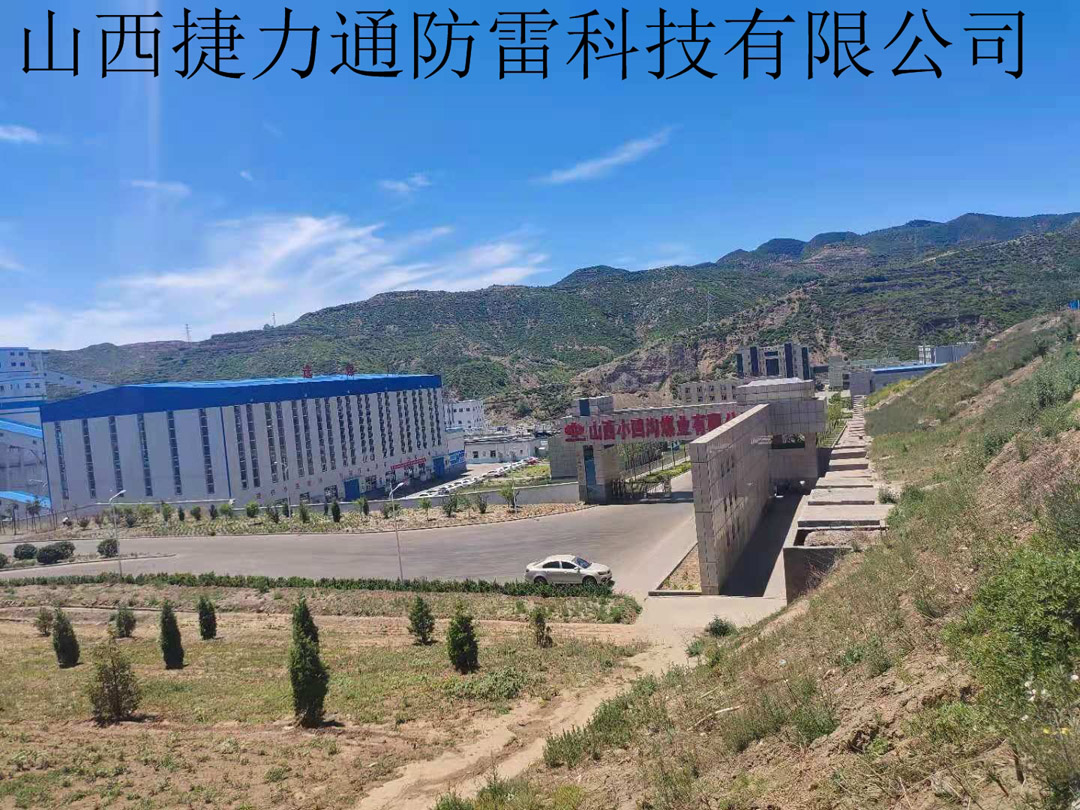

二、項目簡介:2021.6.1日我公司承接了山西小回溝煤業有限公司30米避雷塔安裝項目,小回溝煤業有限公司2003年03月07日成立,經營范圍包括礦產資源開采:煤炭開采;煤炭批發;以自有資金對煤礦項目投資;煤碳洗選加工;煤矸石、粉煤灰系列產品開發與利用。山西捷力通防雷科技有限公司憑借在行業內優異的口碑,取得了此次為安裝避雷塔的重任,與此同時不負眾望,完美通過了各項驗收標準。
三、項目工期:3天
四、主要使用材料:30米四角避雷塔, 避雷塔是一種常見的鐵塔型的避雷電的保護裝置。別名:避雷針塔,鋼結構避雷針,塔式避雷針。
避雷塔應用范圍:
避雷針塔的保護范圍還要按照滾球法來計算保護半徑和保護范圍。避雷塔主要用于各種建筑的防雷工程,特別是煉油廠、加油站、化工廠、煤礦、易燃易爆車間,更應該及時的安裝避雷塔,因氣候變化,雷電災害不斷加重,現在很多建筑都安裝避雷塔,特別是樓頂不銹鋼飾鐵塔,造形樣式多樣,外形美觀,設計新穎,廣泛應用于各類大樓樓頂、廣場及小區的綠地等的建筑,使之與建筑物交相輝映,成為城市中標志性的裝飾建筑。避雷塔原理與避雷針一樣。減少雷電災害。
接力通防雷公司避雷塔安裝施工:
一.人員安排:
1.基礎施工:混凝土攪拌及澆筑各1人、力工4人。
2.人工設備:起重工一人、架子工2人、力工5人。
3.現場處理:技能處理一人。
二.施工設備物資:
1.基礎施工:獨輪或兩輪混凝土車兩臺、鍬六把、鎬兩把、大錘一把、鐵釬一把。
2.人工設備:手板葫蘆兩只、3分鋼絲繩30~60米一根(與手板葫蘆配套)、一噸定滑輪兩只、鋼絲吊扣繩鎖兩根、6分大繩五根(每根40米)、松木桿4~6米兩根(Ф8~18cm單調不陳腐的)、八號鐵線若干。
三.施工過程

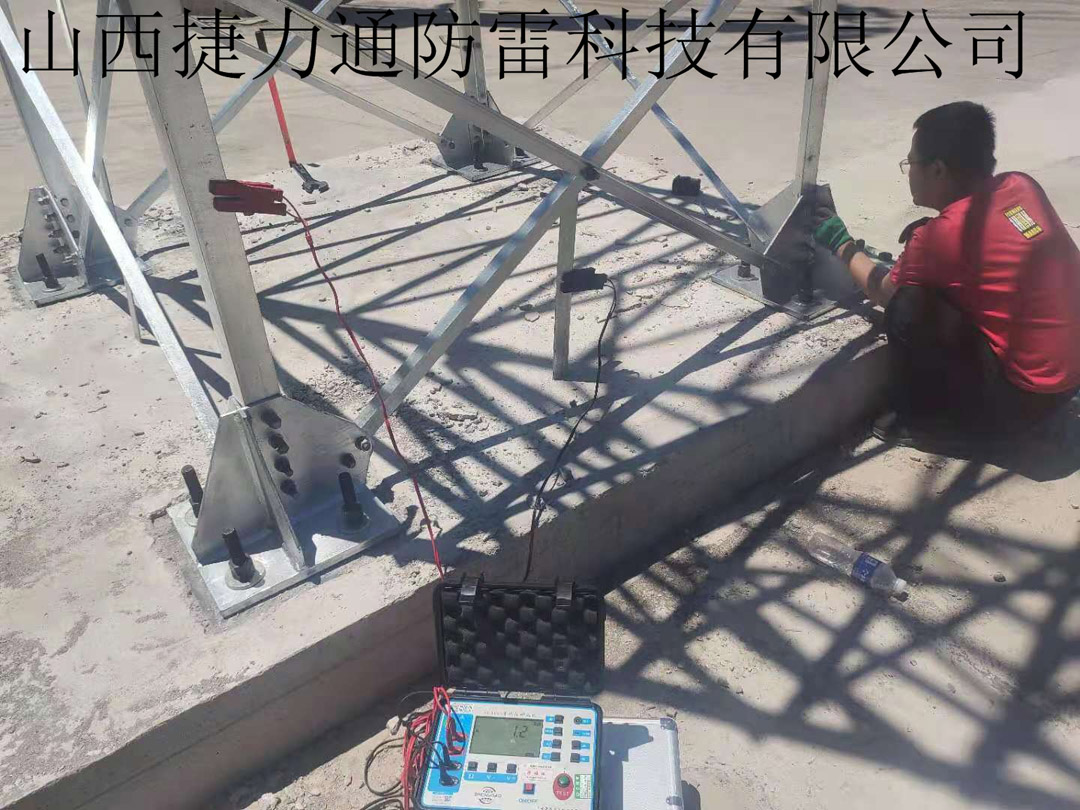

1.基礎施工:一般情況下避雷塔基礎是按避雷塔節數進行描寫基礎予埋件及基礎深度,然后根據現場實踐情況選用恰當?shù)臇|西及用工人員進行基礎施工。混凝土養生期為一周以上。
2.人工設備:混凝土養生期往后即可進行避雷塔的設備。首先將配套的與基礎予埋件適宜的避雷塔人工搬運到基礎現場,由內行人員安排進行人工設備施工。
四.人工設備方法(抱桿法)
1.抱桿的準備及固定:將一噸定滑輪用八號鐵線固定于松木桿4~6米(抱桿)的頂端,再將手板葫蘆吊繩穿到定滑輪,一同抱桿頂端栓三根拉繩用于抱桿的垂直,由架子工將抱桿垂直固定在塔基礎處用于人工吊裝一節避雷塔。
2.吊裝施工安排:

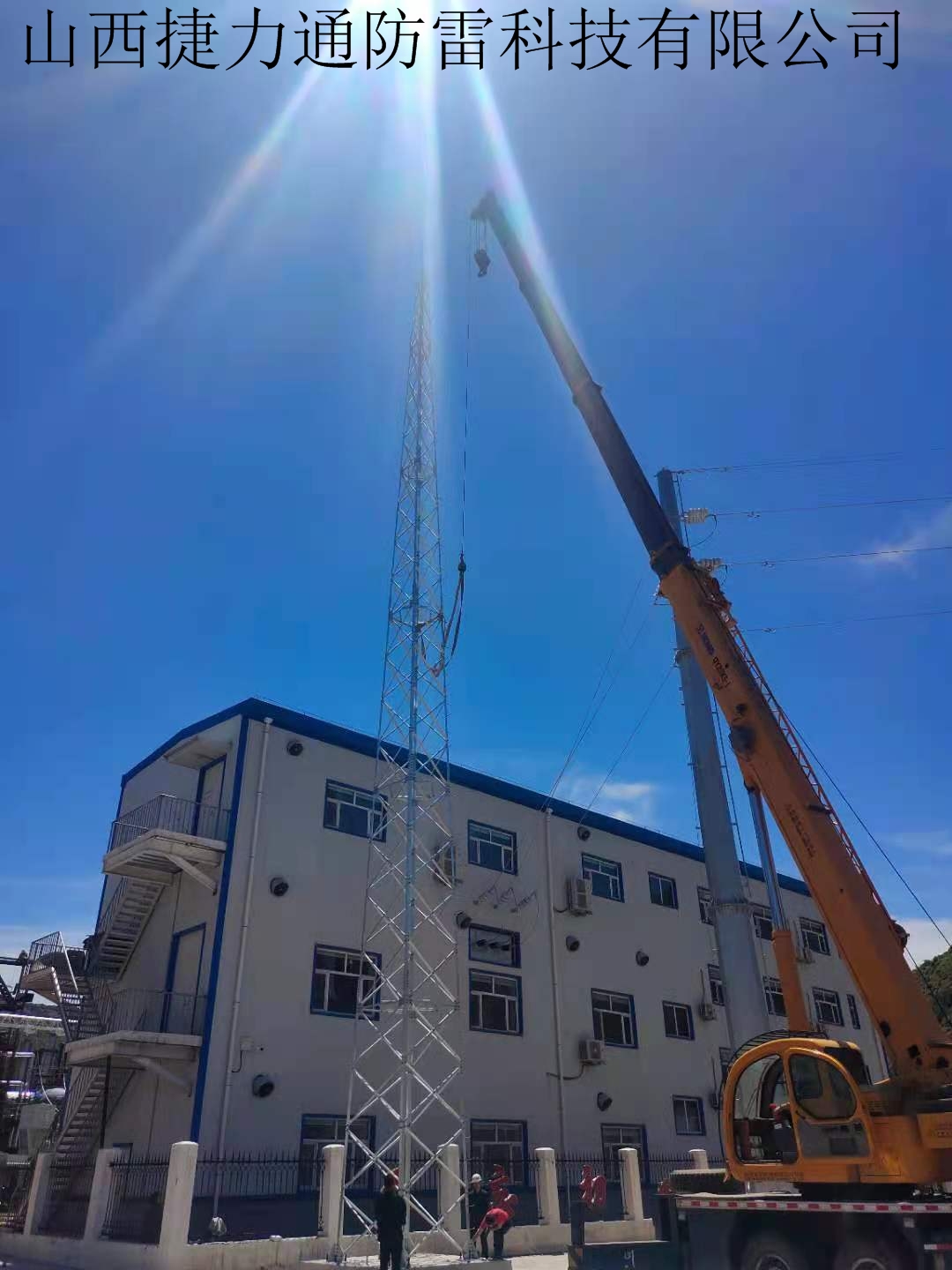

一節避雷塔人工吊裝,由起重工將吊繩及手板葫蘆固定好,安排三人(力工)管好三根拉繩堅持抱桿的垂直,還有二人(力工)將吊繩栓于一節避雷塔的吊裝部位準備吊裝,一同栓一根拉繩用于吊裝避雷塔時進行對避雷塔方位調整。這時方可進行一節避雷塔人工吊裝,由起重工控制手板葫蘆起吊,待一節避雷塔處于垂直時由調整力工對接避雷塔與基礎予埋件,核對好后立即用準備好的螺栓進行固定,至此一節避雷塔設備完畢。第二、三、四、五節避雷塔人工吊裝,不同于 一節避雷塔人工吊裝便是抱桿的固定,它是將抱桿用八號鐵線固定在一節避雷塔高級,然后其它方法同上,但由于是高空作業對接避雷塔人員改由架子工。
山西捷力通防雷科技有限公司專業定制各類鋼結構塔,產品涉及三角圓鋼避雷針塔、GH系列環形鋼管桿避雷針、19米鋼管避雷針、四角鋼結構避雷針塔、熱鍍鋅四角拉線塔、瞭望塔、消防訓練塔、樓頂裝飾塔等。
